Organizzazione

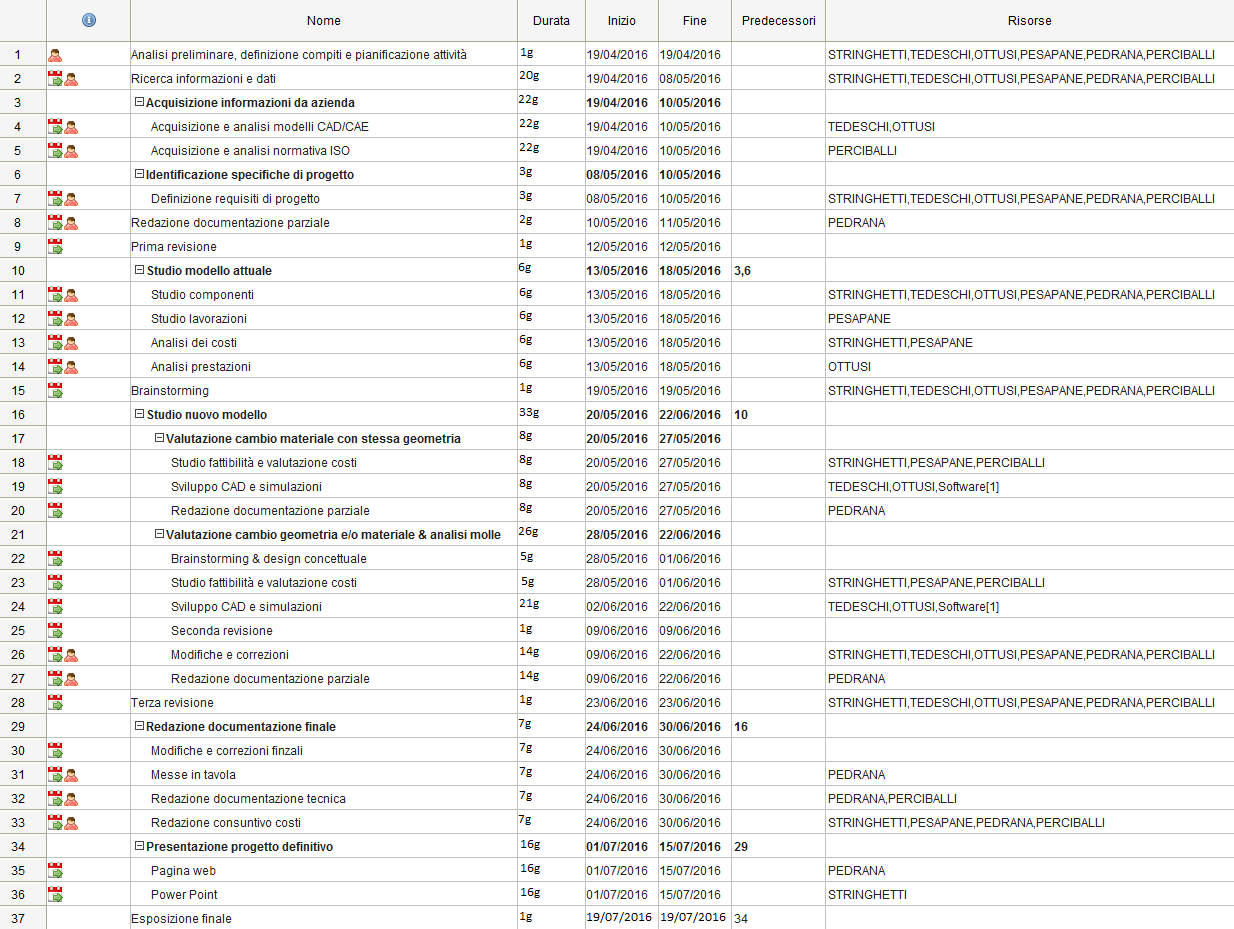

Per lo sviluppo del progetto abbiamo fatto fede al diagramma di Gantt sotto riportato: il progetto si è articolato su un piano trimestrale.
Come prima cosa ci siamo dedicati alla caratterizzazione del modello esistente del piede, per definirne le criticità e le proprietà strutturali principali. La seguente fase ha richiesto parecchio tempo, a causa di ritardi nell'acquisizione dei materiali necessari.
Da qui, dopo una fase di design concettuale, siamo partiti con la fase di sviluppo vera e propria del nostro concept che ha portato alla finalizzazione del progetto entro i tempi prestabiliti.
